P-2.曵家パート1

*下の方に写真があります、画面をスクロールしてください。

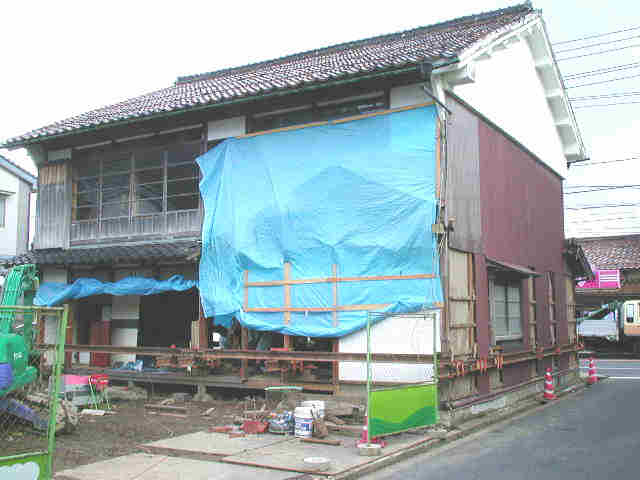

・曳家工事の手順

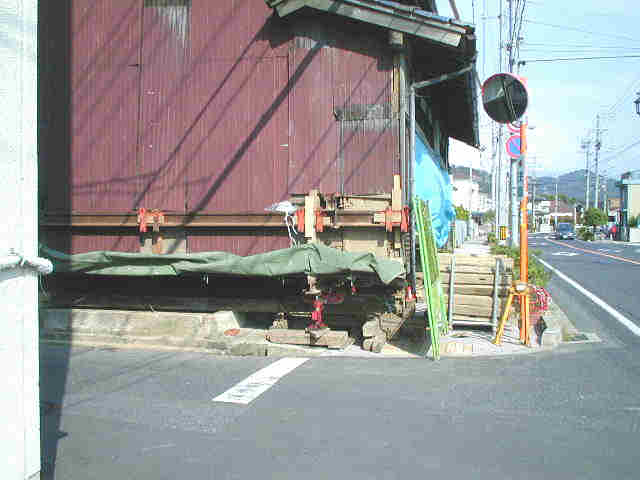

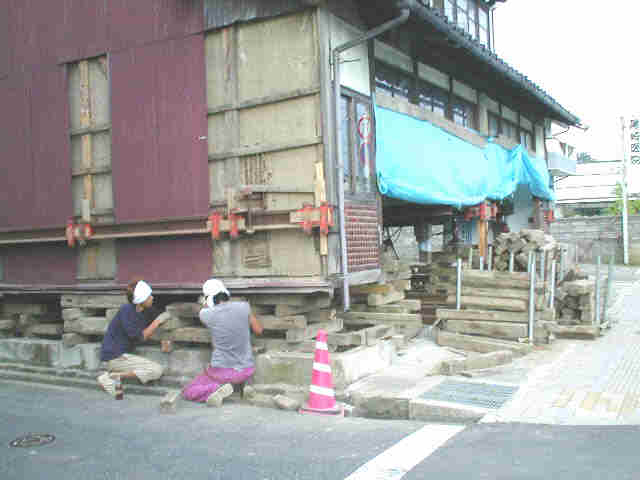

鋼材を建物に固定(9月2日)

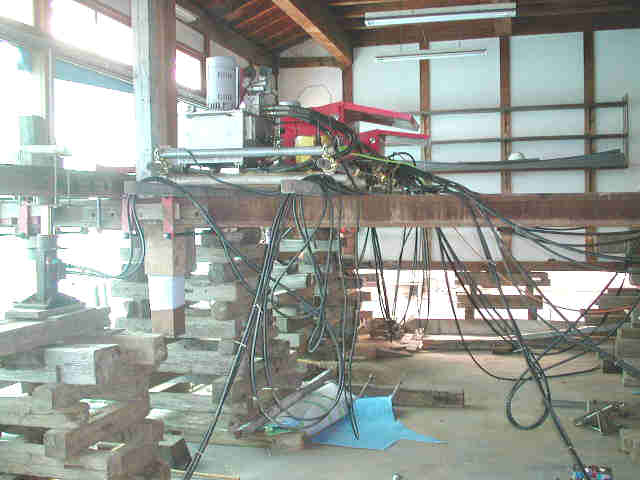

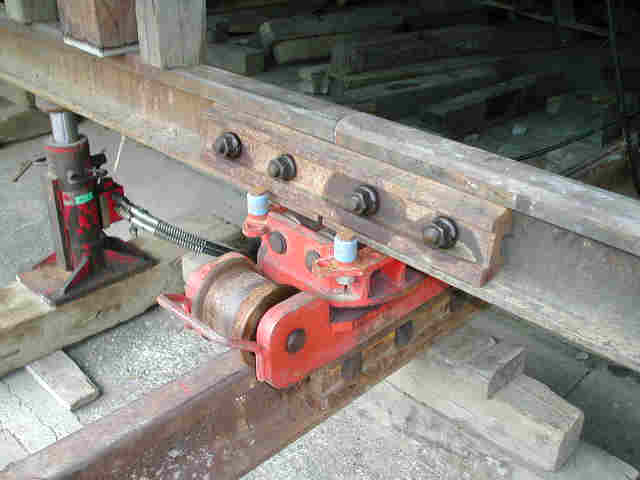

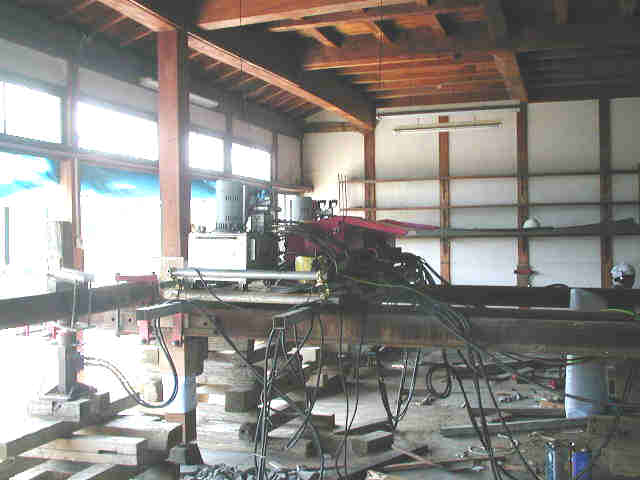

油圧ジャッキ(9月4日)

建物浮上(9月5日)(重量60t)

レールの上をローラーで移動

建物浮上(9月6日)(h=60cm)

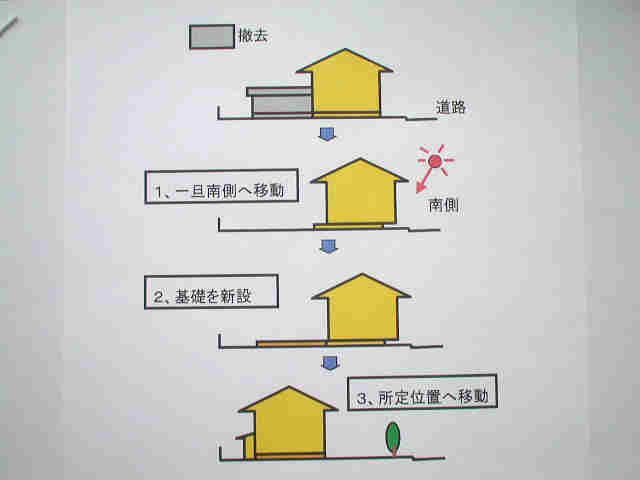

建物を南側へ2m移動(9月11日)


*目次 (下の目次にポインターを移してダブルクリックするとそのページを開く事が出来ます。)

*表紙に戻る

*P-1 改修前の建物、食堂部分撤去、植木移動 ……平成14年8月

*P-2 曵家パート1(このページ) ………9月

*P-3 基礎工事……………9月

*P-4 曵家パート2 …………10月

*P-5 屋根工事と耐震補強……11月

*P-6 内装工事……12月

*P-7 内装、外装工事・・・・平成15年3月

*P-8 内装、外装の完成写真……4月21日

*P-9 外構工事……4月26日

*P-10 改修工事雑感……5月24日

*P-11 質問に答えて……11月22日
